REALIZATION PROCESS風力発電所ができるまで

風力発電所の建設には、事前検討による適地の選定、1年間の風況調査データの取得、
電力系統への連系協議などを進めていく必要があります。

動画で見る
「風力発電所ができるまで」

事前検討・風況予測・立地条件・電力接続枠の、規制の確認等

事前チェック項目

風況

NEDOの風況マップなどで、建設候補地の推定平均風速等や風向を確認。
風況解析、台風シミュレーションによる極値風速の確認。

立地

  • 最寄り民家との距離
  • 接続する送配電線までの距離
    (合計2MW以下であれば、最寄りの電柱に接続)
  • 国立・国定公園、景観条例、保安林などの規制
  • 環境影響調査(騒音、生態系、景観、電波、シャドーフリッカーなど)

土地の広さ

(300kW機が1基の場合は30m×40m)

搬入路

部材を運ぶための搬入路が確保できるかをマップなどで確認。

自家消費の場合は、
施設の電力消費パターンなど

事業性検討・工事費積算

事業性検討・工事費積算
  • 風況データから、配置計画を策定したり、風車の要求仕様を決定
  • 発電量や工事費を算出し、事業性を検討し、最終的に採用する機種を決定

機種検討風況データ取得(1年間以上)電力系統連系協議

機種検討風況データ取得(1年間以上)電力系統連系協議

発電電力を送電網に接続するにあたっての条件について、電力会社に検討を申し込んだ上、検討してもらう

システム実施設計

事業性検討・工事費積算

風車の詳細設計 / 地質調査および基礎の設計 / 工事計画の策定 など

機器製造

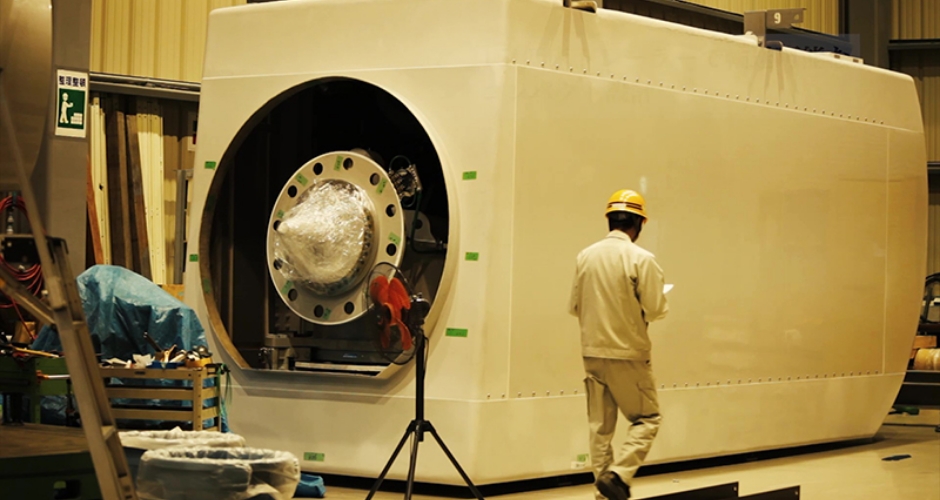

  • 完成間近のナセル

    完成間近のナセル

  • 出荷前のブレード

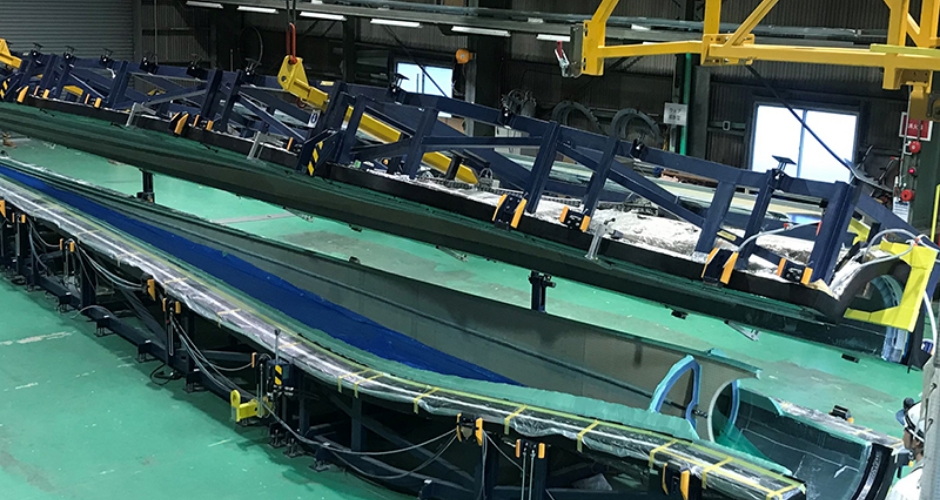

    出荷前のブレード
  • ブレードカップリング

    ブレードカップリング

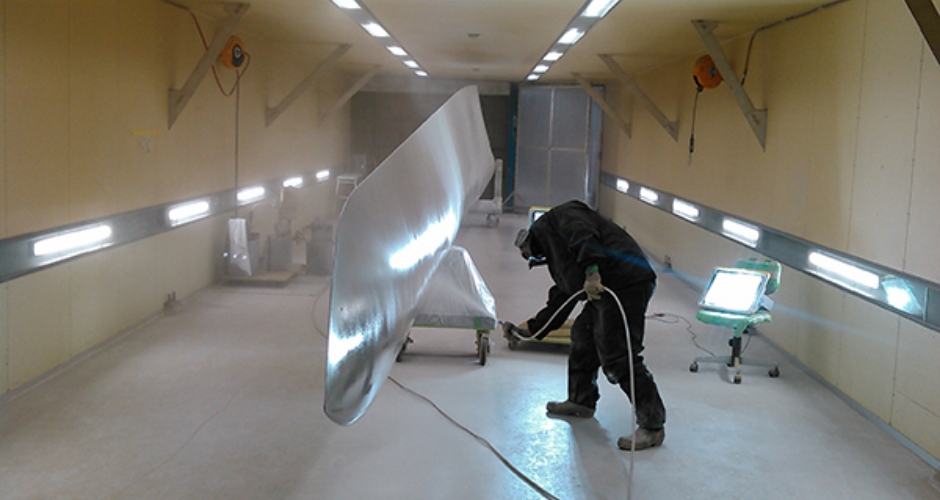

  • ブレード塗装

    ブレード塗装

建設工事

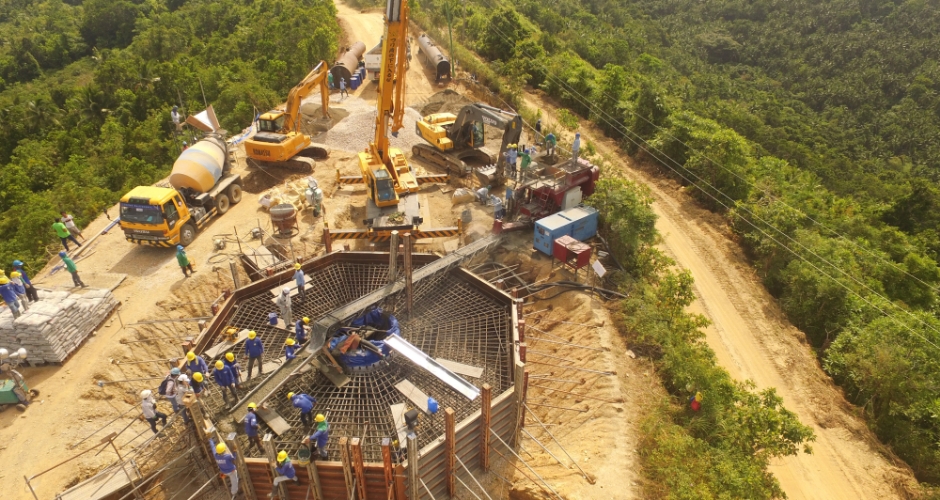

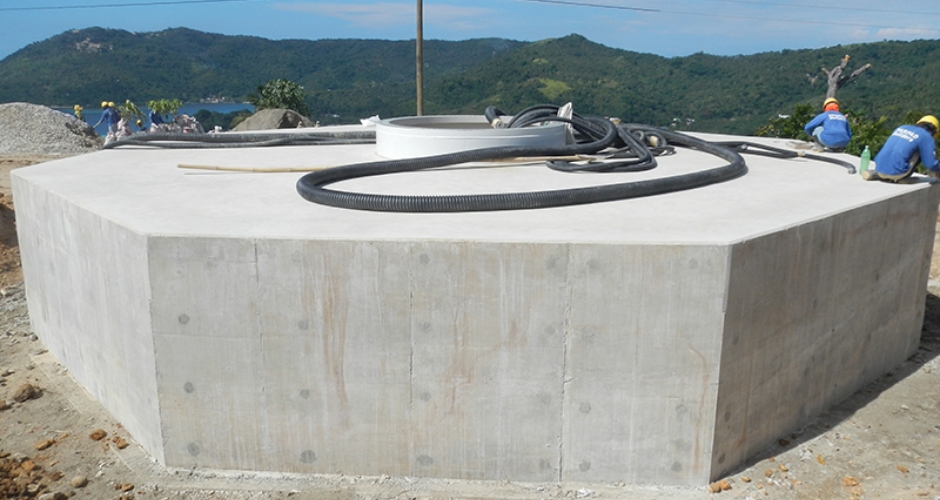

  • 造成~基礎建設

    造成~基礎建設
  • 造成~基礎建設

    造成~基礎建設

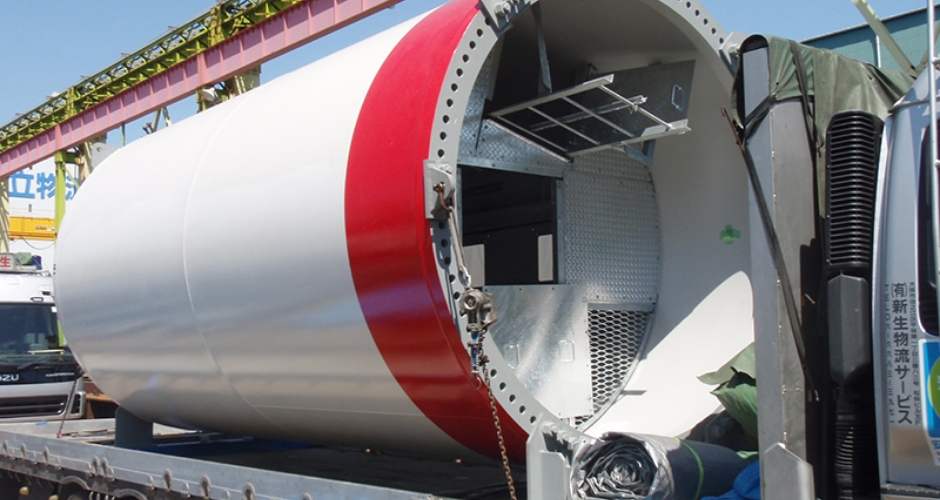

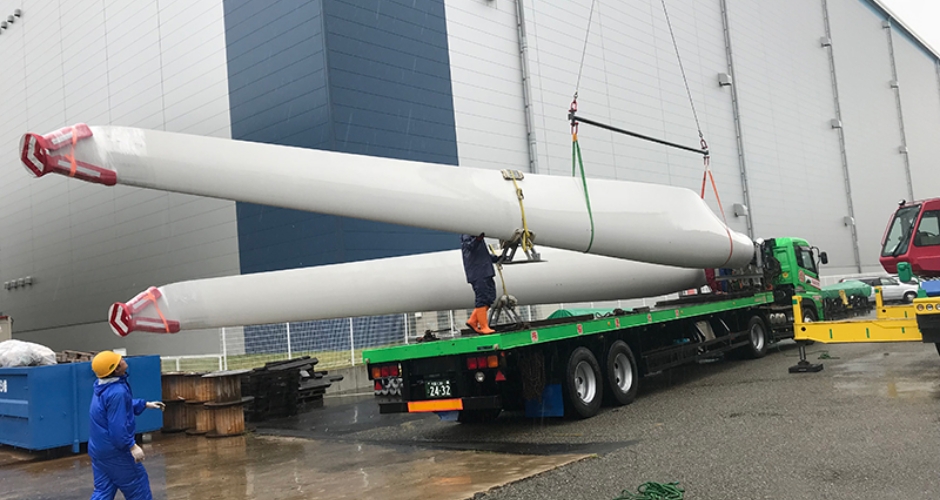

  • トラック・トレーラーによる風車本体の輸送

    トラック・トレーラーによる風車本体の輸送
  • トラック・トレーラーによる風車本体の輸送

    トラック・トレーラーによる風車本体の輸送

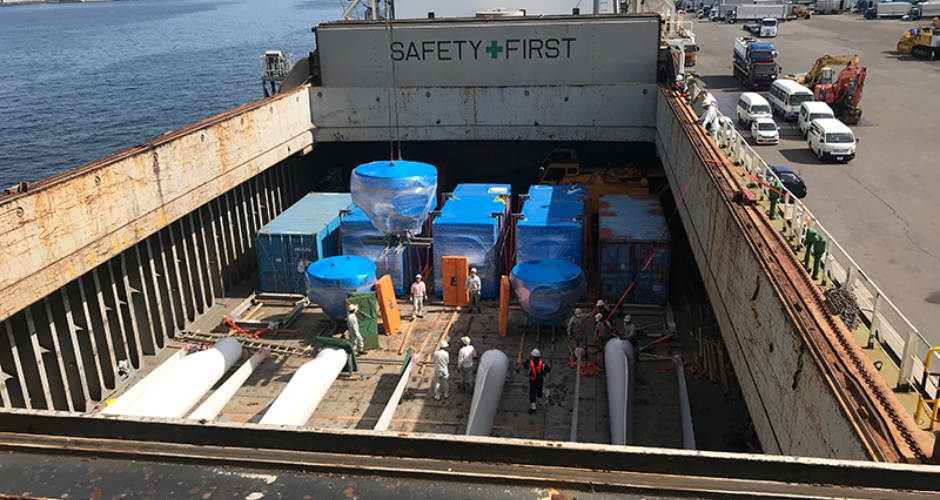

  • 海外輸送(海外向け等)

    海外輸送(海外向け等)
  • クレーン搬入

    クレーン搬入

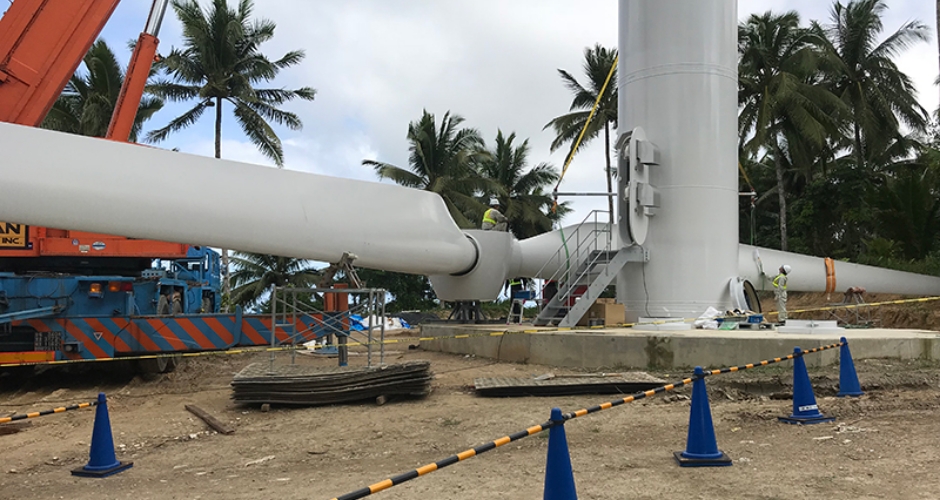

  • タワー据付

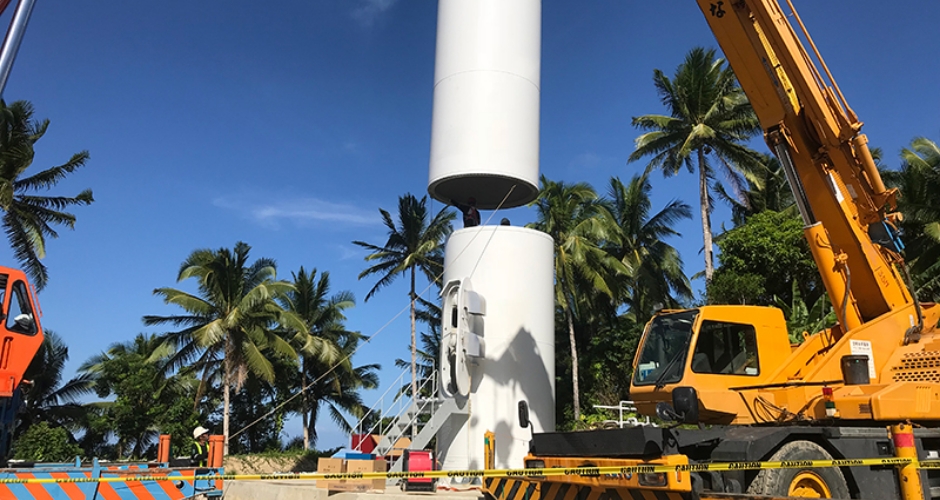

    タワー据付

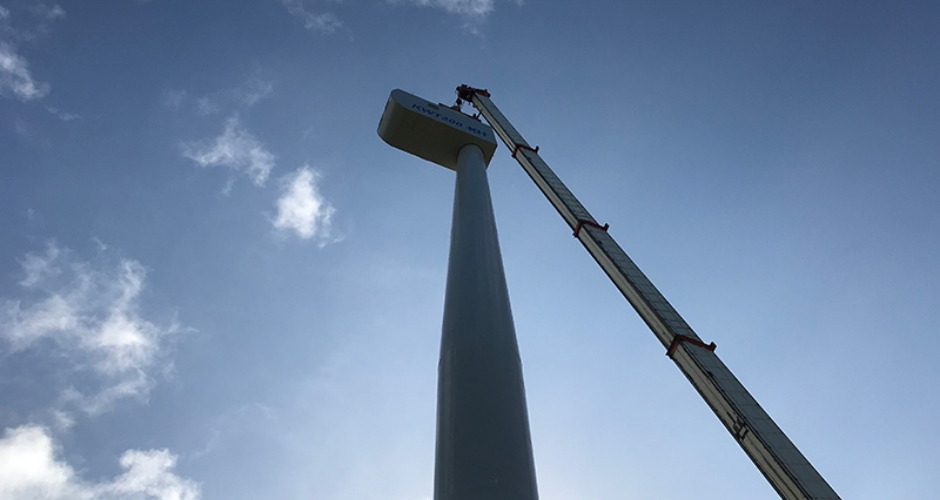

  • ナセル据付

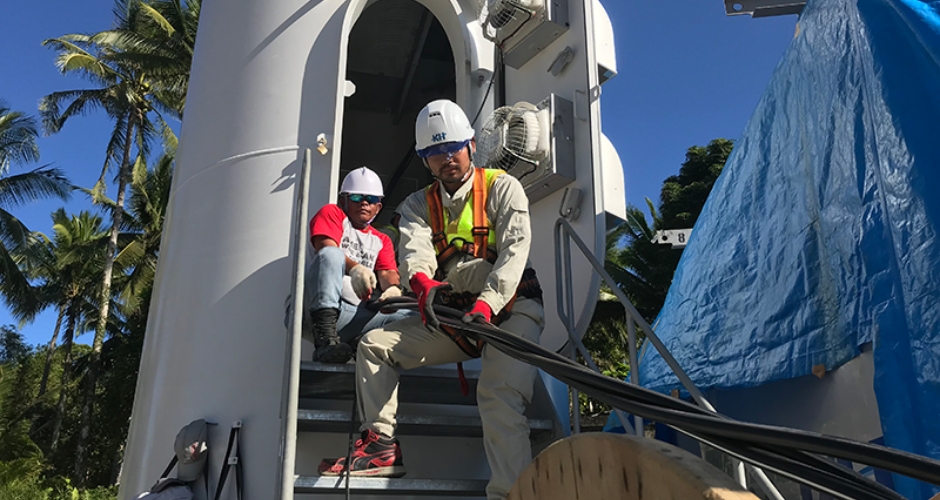

    ナセル据付
  • ローター設置

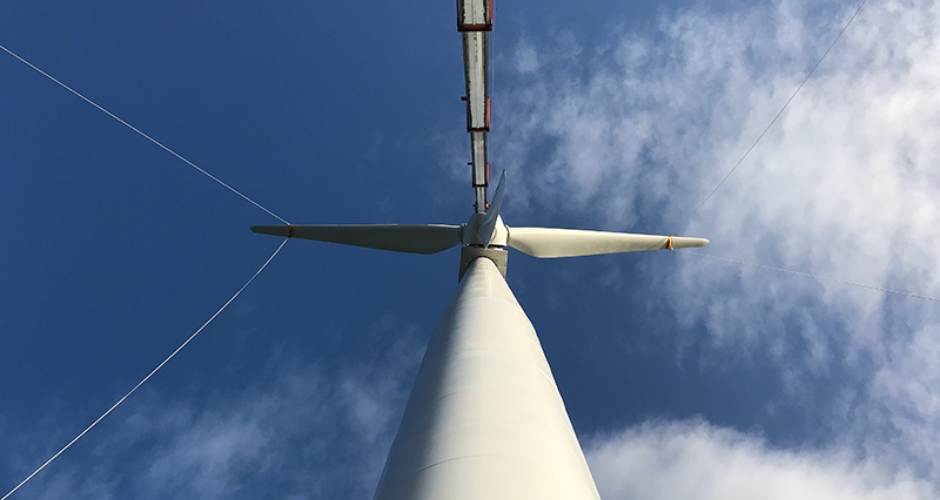

    ローター設置
  •

  • タワー内配線

    タワー内配線
  • ナセル上から眼下をみる

    ナセル上から眼下をみる

運転開始

運転開始
