県道新北九州空港線苅田工区橋梁上部工(4号橋)工事

工事概要

  • 発 注 者福岡県京築県土整備事務所
  • 工事場所福岡県京都郡苅田町大字苅田
  • 工  期2019年7月12日~2020年10月30日
  • 形  式鋼単純鋼床版箱桁
  • 橋  長71.0m
  • 幅  員8.0m~9.0m
  • 支 間 長69.5m
  • 鋼  重294.4t
出典:国土地理院ウェブサイトを加工して作成

県道新北九州空港線の概要

県道新北九州空港線は北九州空港と東九州自動車道(苅田北九州空港IC)とを連結し、東九州自動車道を軸とした福岡県北東部の交通ネットワークの形成に寄与する道路です。
本工事は福岡県道25号線と245号線の交差点である「空港・IC入口交差点」の立体化により、北九州空港へのアクセス向上や安全性の向上を目的とした橋長71mの橋梁上部工事です。

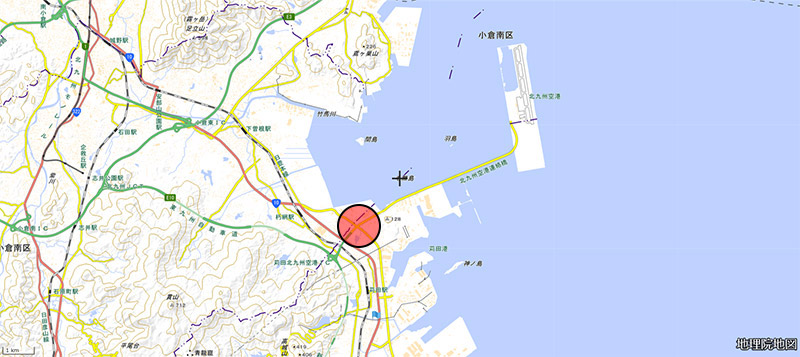

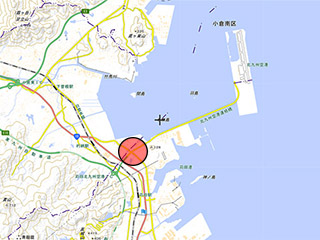

  • 架設箇所

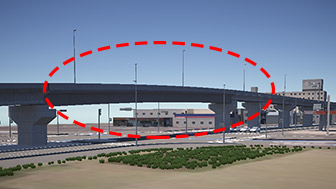

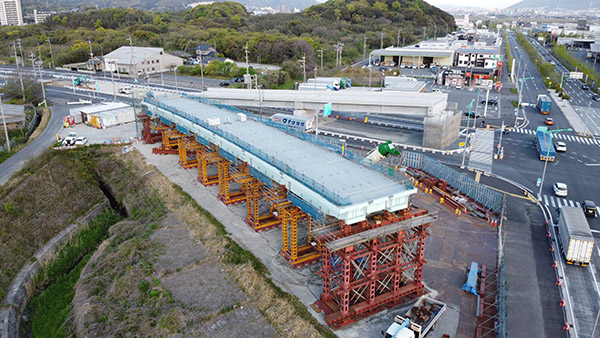

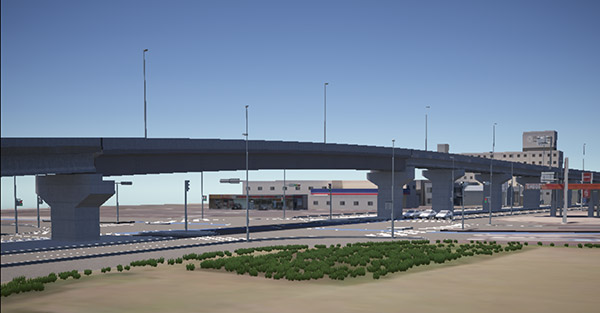

  • 架設完了イメージ

現場の特徴

本橋は、空港・IC入口交差点の立体化部の施工であり、仮設工事は道路上を架設するため、夜間にて通行止めを含む道路規制を行って多軸台車での一括架設となります。そのため、第三者災害の防止等を踏まえて、効率的かつ安全な作業計画を立案し実行します。

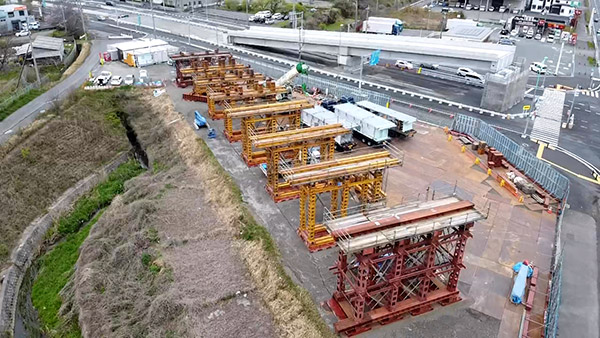

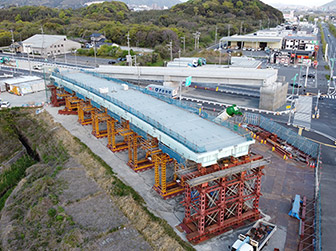

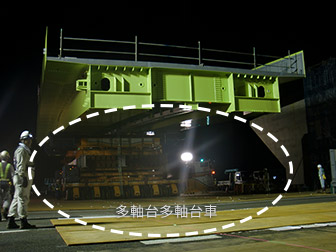

  • 多軸台車を用いた事例

施工状況

【ベント組立】

橋桁を組立てる為のベント(仮受け台)を組立てます。

【橋桁組立状況】

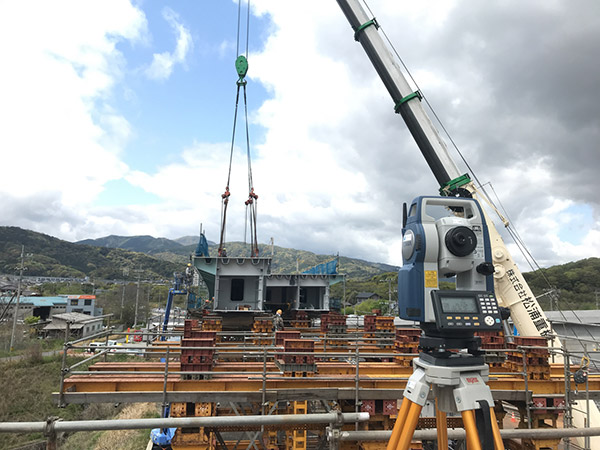

160t吊り大型クレーンを使用し橋桁を組立てます。

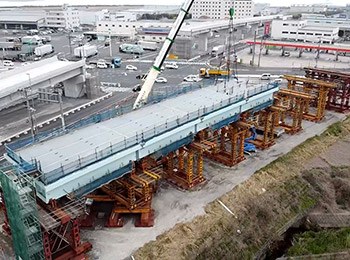

【橋桁組立完了】

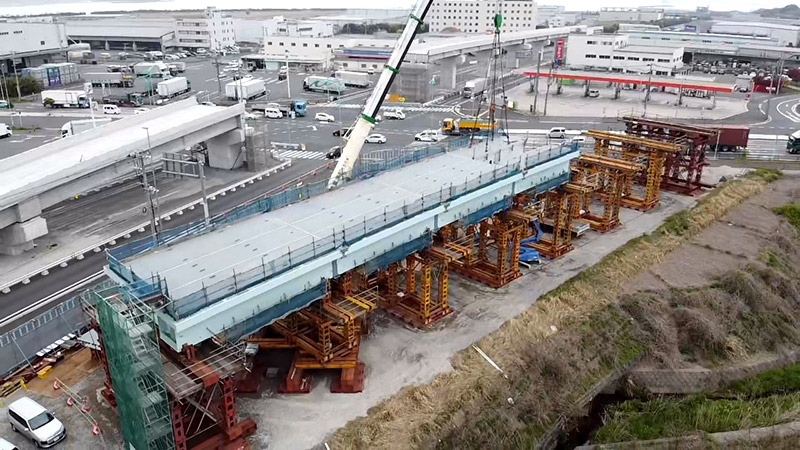

組立てた各橋桁ブロックを溶接やボルトで連結します。

【一括架設 三次元シミュレーション】

施工ヤードで組立てた橋桁を、多軸式特殊台車で架設地点まで運搬します。

苅田工区(4号橋)現場 インスタグラム

当現場ではインスタグラムを開設しています。
新入社員目線・女性技術者目線で随時アップしています。
興味のある方は是非、ご覧ください。
https://instagram.com/kandakouku_komaihaltec/

橋梁架設に伴う車両通行止め(福岡県)

多軸台車一括架設工事を下記日程にて予定しています。
期間:令和2年8月8日(土曜日)21時~翌6時まで
   (予備日:8月9日(日曜日)21時~翌6時まで)
詳しくは福岡県ホームページをご覧ください。
